撰稿人:曹健
2021年3月31日,我司承監的何厝安置房及市政配套項目正式?jīng)_出正負零,順利完成地下室結構封頂,2021年4月始正式進入主體結構施工新階段!

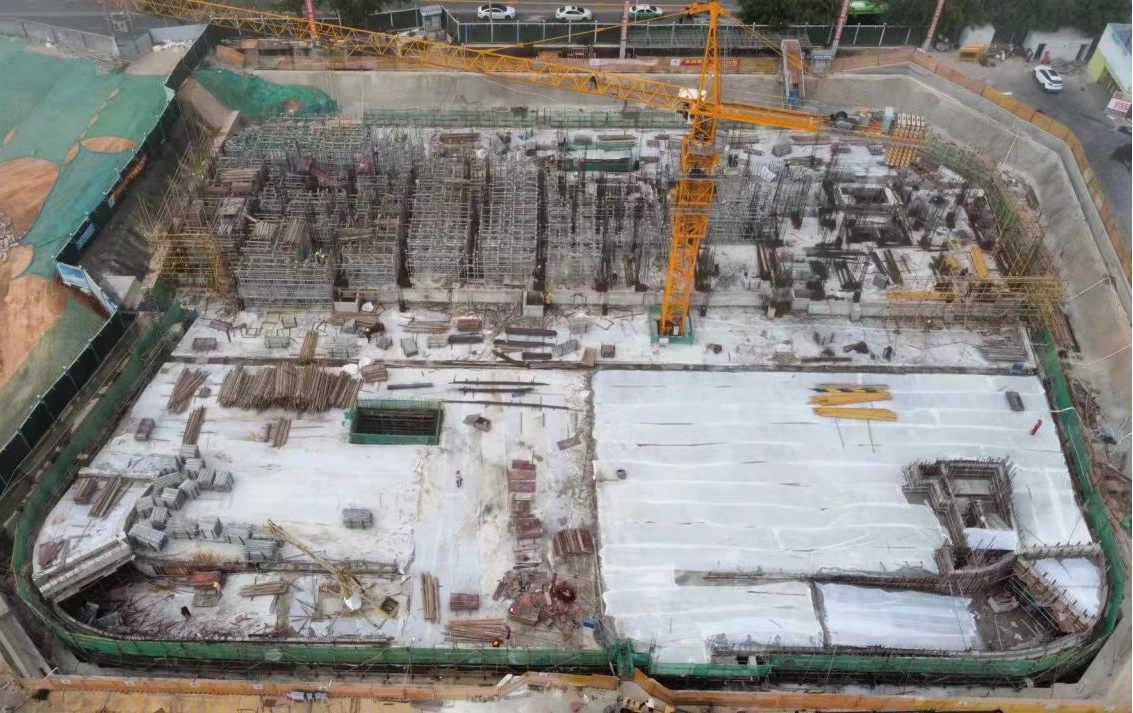

西地塊形象進度圖
本項目位于廈門市思明區蓮前街道何厝村,臺南路以南。項目由東、西兩個地塊組成,總用地面積20873㎡,總建筑面積85703㎡(其中東地塊42383㎡,西地塊43320㎡),西地塊地下4層,東地塊地下3層。基礎形式為可控剛度樁筏基礎,樁基為旋挖鉆孔灌注樁基礎;地下室采用筏板基礎。
東地塊形象進度圖
項目于2019年5月9日開工,從開工至地下室施工階段,在總監理工程師葉文生和總監理工程師代表郭國興的帶領下,項目全體員工充分發揚不怕苦、不怕累的精神,克服重重困難,在參建各方的大力支持與共同努力下,如期實現了地下室結構的封頂!在此,感謝公司領導對我項目的持續關心和悉心指導!
何厝安置房及市政配套項目深層地下室的施工工期長,質量安全要求高,為能順利完成地下室封頂工期節點,本項目部積極推動以下新工藝、新做法:
1、為了加快施工進度和保障地下室混凝土質量,各單位積極推進分倉法的施工工藝,利用混凝土初期性能尚未穩定,易將內應力釋放出來的特性,大膽采用“跳倉法”來施工,把整體結構按施工縫分段,跳一段澆一段,相鄰兩段用間隔不少于7天的時間澆成整體。有效避免了混凝土施工初期激烈溫差及干縮作用,‘跳倉法’不僅有效控制了混凝土裂縫、減少施工縫,有利于提升工程質量,還簡化了施工工序、加快施工進度,縮短相對工期近一個月。
2、基坑支護設計時(本工程基坑安全等級為一級;側壁重要性系數為1.10),為了避免深基坑施工對周邊建筑及臨邊地鐵隧道的擾動,本基坑設計采用圍護樁結合混凝土梁內支撐的方式,極大的保障了基坑的穩定性。但不可避免的,復雜的支撐梁體系也占用了地下室結構施工空間,影響了施工進度,本項目部多次督促項目部增加人、材、機的投入,保證施工進度不受影響;同時為了保證鋼筋接頭滿足設計要求,項目采取擠壓接頭代替直螺紋接頭的做法。
3、支撐梁的拆除不僅施工工期長,還增加現場安全文明施工難度。為保護地鐵結構安全(東地塊西側地下室邊線距廈門軌道交通2 號線最小距離約6m,西地塊東側地下室邊線距廈門軌道交通2 號線最小距離約22m。)及周邊學校、民房建筑的安全,拆撐作業不宜采取鎬頭機破除、不得進行爆破作業,所以項目積極嘗試新工藝:采用繩鋸切割施工工藝,從兩側往中間對稱拆除,根據基坑的圍護穩定性及設計等要求分塊進行拆除,切割下來的梁塊通過叉車轉運至基坑邊。項目采取分段拆除的流水施工方法,極大的減少了拆撐占用的工期,同時繩鋸切割工藝契合了“節約材料、綠色環?!笔┕だ砟?,有利于現場安全文明的管理。
地下室結構的順利封頂只是一個開始,在主體施工階段,本項目部在后續的工作中將以更高的標準要求自己,實現工程質量與安全“雙零事故”,為何厝安置房及市政配套項目創建省優質工程及更高目標再接再厲!
何厝安置房及市政配套項目監理部
2021年4月5日
